Технические условия на подключение газа к дому

Получение технических условий

Перед началом процесса нужно выяснить. На балансе, какой организации находится газопровод, размещенный около придомового участка застройщика. Собственно у него и потребуется оформить технические условия (ТУ), а также выполнить за них оплату.

Для оформления ТУ, владельцу потребуется предъявить такие документы:

  1. Паспорт и идентификационный код.
  2. Топосъемка и кадастровый план земельного участка.
  3. Оригинал техпаспорта дома.
  4. Данные по расходу газа и целевое назначение потребления: отопление, ГВС и пищеприготовление.
  5. Разрешение на строительство дома, если объект не введен в эксплуатацию.

Технические условия выдаются в течение 10 дней после оплаты заявителем и должны храниться собственником постоянно. Если ТУ выданы не будут, заявитель может обжаловать действия монополиста в судебном порядке.

Расчет максимального часового расхода газа

Владельцы частных подворий вполне могут ориентироваться на норму газопотребления 5 м³/ч (первая категория газифицируемых хозяйств) – этого объема для бытового пользования чаще всего достаточно.

Впрочем, возможно произвести самостоятельный расчет ориентировочного газопотребления отопительного оборудования, используя формулу:

B=q·10³/nп·1,163·8000,

Где:

  • B – потребление природного газа оборудованием домовладения, м³/ч;
  • q – производительность газопотребляющего оборудования по теплу, кВт;
  • n/п – КПД газопотребляющего оборудования (обычно 90-92%);
  • 1,163 – значение коэффициента перевода кВт в ккал;
  • 8000 – теплотворность природного газа (низшая), ккал/нм³.

Пользуясь этой формулой, считаем пиковое потребление отопительной техники. Например, отапливаемая площадь коттеджа составляет 120 м² и для ее обогрева планируется использование котла мощностью 12 кВт с КПД 90%.

Считаем: B=12·1000/0,9·1,163·8000=12000:8373,6=1,5 м³/ч (с округлением)

Тепловую мощность прочей бытовой техники необходимо выяснить из техпаспортов. Газовая четырехконфорочная плита с духовкой, к примеру, обычно имеет 10 кВт мощность. Тогда ее пиковое газопотребление будет (КПД не учитывается):

B=10·1000/1,163·8000= 10000:9304=1,1 м³/ч (с округлением). Рассчитав максимальное потребление природного газа за час каждого потребителя в доме и суммировав его, получаем значение необходимого расхода газа на час (МЧРГ) по всему домохозяйству.

Принадлежность централизованного газопровода

Большая часть газопроводных магистралей низкого давления в России принадлежит местным ГРО, т.е. госпредприятиям, ответственным за газоснабжение и газификацию в данном регионе. Но ближайшим газопроводом к нуждающемуся в природном газе участку может оказаться не государственные, а ведомственные или частные коммуникации.

Расходы на блок редуцирования, а тем более на комплекс распределения газового топлива для одного домохозяйства будет крайне велики. Рациональнее договориться об их установке с соседями в складчину

К примеру, в относительно удаленных от райцентров населенных пунктах газопроводы часто принадлежат местным жителям на основании партнерского соглашения. Также в дачных поселках – в них газопроводящие сети, как и другая местная инфраструктура, являются частными, состоящими в собственности дачных объединений.

Вести переговоры о подключении к таким газовым сетям придется с их собственниками и государственные тарифы им, с большой вероятностью, не подойдут.

Проект системы газоснабжения коттеджа

При положительном решении, полученные ТУ передаются проектной компании, для разработки проекта газификации дома. Перед заключением договора, проверяют, чтобы компания имела право выполнения проектных работ по газификации, и представляют для изготовления проекта следующие документы:

  1. ТУ по газификации.
  2. Паспорта газоиспользующего оборудования: котел, колонка и газовая плита.
  3. Исходные данные о системе вентиляции и дымоотвода.

Рекомендуется поручить проектной организации самостоятельно выполнить согласование проекта с контролирующими ведомствами, чтобы проект получил юридическую силу и только после этого оплачивают за проектную документацию.

Необходимые документы

Следует заметить, что подключения газа без разрешения, получения техусловий грозит большим штрафом и проблемами с законом. Это особенно касается случаев проведения газа в частный сектор. Если вы – владелец частного жилья, обязательно сделайте все согласно установленным нормам. В зависимости от того, на какой стадии находится газифицируемый дом, несколько меняется перечень требуемых документов.

Прежде всего, нужно оформить техническую документацию, а для ее получения следует предоставить:

  • заявления от гражданина, живущего в доме и являющегося его владельцем, с просьбой выдачи техусловий;
  • копия паспорта;
  • справка о том, что заявителю был присвоен свой идентификационный номер;
  • оригиналы и дубликаты бумаг на здание, которое планируется газифицировать, в частности правоустанавливающие.

Вышеперечисленной документации достаточно в том случае, если дом уже жилой. Какие документы помимо перечисленных понадобятся для подключения газа в квартире, если он все еще находится в процессе стройки:

  • разрешение на строительные работы, выданное местными органами управления;
  • акт на землю и прочие документы, устанавливающие право собственности заявителя и его владения участком, на котором идут строительные работы и будут заведены газовые;
  • копия техпаспорта строящегося многоквартирного дома или частного с согласованием пунктов по проведению газопровода и подводки газа в квартире.

Если же дом уже построен и осуществлен ввод в эксплуатацию, подготовьте следующий пакет бумаг:

  • акт о том, что объект планируемой газификации введен в эксплуатацию;
  • техпаспорт недвижимости;
  • копия свидетельства о госрегистрации права собственности;
  • план объекта с четко отмеченными границами будущей газификации;
  • смета, в которой указаны теплотехнические расчеты и сформированная плата за работу.

Предоставить вышеуказанные документы в Горгаз может лично заявитель или его уполномоченное лицо. Во втором случае необходима нотариально заверенная доверенность, что третье лицо действует от имени заявителя. К общему пакету документов следует приложить копию доверенности, также предварительно подтвержденную нотариусом. В любом случае заявление рассматривается в течение месяца.

Помимо прочего, в каждом населенном пункте существует своя действующая программа газификации, и перед получением разрешения и ТУ на подключение газа следует внимательно с ней ознакомиться. От этого зависят нюансы и специфические условия получения техусловий на подключение газа, а также меняться состав пакета документов. И для того, чтобы не пришлось собирать нужные бумаги по несколько раз, заранее ознакомьтесь с индивидуальными требованиями именно в вашем регионе.

Как провести государственную регистрацию газопровода

При строительстве и сдаче в эксплуатацию сложных производственных комплексов перед руководителями часто свет вопрос о том, как зарегистрировать право на те или иные сооружения. Данный вопрос возникает потому, что в нашем законодательстве нет однозначного ответа о том, к какому виду имущества причисляются газопроводы и нефтепроводы. Являются ли подобные сооружения недвижимостью или относятся к чисто техническим. Хотя именно эти объекты часто входят в состав построенного комплекса или возводятся самостоятельно, но именно для функционирования промышленного здания.

Регистрация права собственности на газопровод

Согласно действующему законодательству, для регистрации права собственности необходимо предоставить определенный комплект документов. В него входит заявление о государственной регистрации, госпошлина, паспорт владельца или его законного представителя. Если в качестве владельца выступает юридической лицо, то дополнительно потребуются учредительные и регистрационные документы организации, а также выписка из ЕГРЮЛ и документ, подтверждающий полномочия руководителя.

Зарегистрировать газопровод можно только в том случае, если земля под ним принадлежит на праве собственности владельцу газопровода. Это право должно быть подтверждено свидетельством о праве собственности на данный участок.

Для подтверждения создания нового объекта потребуется разрешение на строительство, акт о приеме в эксплуатацию и кадастровый паспорт объекта. Согласно существующему правилу сегодня сам кадастровый паспорт регистраторы могут и не потребовать, а самостоятельно запросить его в ходе межведомственного взаимодействия. Но лучше заранее поставить газопровод на государственный кадастровый учет, чтобы быть уверенным в точной регистрации сделки. К списку документов необходимо добавить технические паспорта и иные документы, содержащие описание газопровода.

Кадастровый паспорт на газовые сети

Как говорилось выше, сегодня еще не приняты нормативные акты, регулирующие государственный кадастровый учет газовых сетей. Поэтому при кадастровом учете у регистратора могут возникнуть определенные вопросы или потребоваться еще и дополнительные документы. Если говорить об общепринятом порядке, то для изготовления кадастрового паспорта на имущественный комплекс, представляющий собой систему газоснабжения, во всем руководствуются Приказом ГК РФ номер 308 от 29.12.2000. а для подтверждения факта создания данного объекта дополнительно предоставляется договор подряда с технической документацией, сметой и объемами работ.

Хотя, с другой стороны, предоставление этих данных требуется только при возведении других объектов, но не подобных комплексов. Поэтому надо быть готовым к тому, что оформление права собственности на газопровод может затянуться. Но в любом случае останавливаться на каком-либо из этапов регистрации не стоит, потому что, несмотря на все перечисленные трудности, бесхозных газопроводов и нефтепроводов в нашей стране нет.

Проектирование системы газоснабжения

Постановление N 1314 разрешает газифицировать объекты без составления ТУ, однако проектирование в сторонних организациях, несвязанных с ГРО, затруднительно ввиду отсутствия данных о точке подсоединения индивидуальной линии к общей газопроводной магистрали. После получения ТУ можно обратиться в лицензированную проектную организацию по рекомендации ГРО (иногда указывается в ТУ) или выбрать ее самостоятельно, в последнем случае следует ожидать мелких придирок и проблем с проектом.

Если проектирование системы происходит специалистами ГРО, техусловия не требуются, но качество работ во многих случаях вызывает претензии – уровень государственных специалистов, как правило, ниже индивидуальных разработчиков частной проектной фирмы.

Окончание работ газификации

Заключить договор на прокладку газопровода от точки подключения до дома и монтаж внутридомового оборудования можно с ГРО или со сторонней организацией. Подключение дома осуществляется по рыночным ценам или по тарифным ставкам ГРО. При покупке оборудования (плит, бойлеров и водонагревателей, котлов) убедитесь, что они имеют обязательные сертификаты соответствия в системе регламентов ТС (ТР ТС 016/2011, пожарный сертификат), иначе вам откажут в пуске газа.

На завершающем этапе проводятся следующие действия:

  • физическое соединение оборудования дома с точкой подключения;
  • пуск газа;
  • заключение договоров на поставку газа, на техническое обслуживание и ремонт внутридомового оборудования (ВДГО).

Пуск газа произойдет, если вы обеспечите физическое соединение оборудования с точкой подключения. Сделать это можно еще во время прокладки специалистами ГРО сети газопровода до границы участка. После завершения работ будет подписан акт о готовности сети газопотребления и оборудования к подключению.

Третий этап

В цену договора с ГРО включено то, что они прокинут трубу до участка. Работы на вашей территории – отдельный вопрос. Договор о них можно заключить с Облгаз или третьей стороной, имеющей разрешение на выполнение работ.

Установка газового оборудования в домеИсточник www.vaillant.ru

В работы включается прокладка труб, монтаж оборудования, кранов, счётчиков по проекту газоснабжения. Стоимость газопровода и установки оснащения внутри дома в этом случае не регламентирована. Обычно затраты составляют 100–200 тыс. рублей, но цены могут отличаться по регионам

Приобретая газовую технику для дома, важно убедиться в наличии сертификатов соответствия ТС и пожарных сертификатов. Так у облгаза не возникнет причин, отказать в пуске газа.

В ходе монтажа оборудования ГРО может проверить, выполняете ли вы техусловия. После того, как с вашей стороны работы закончатся, подписывается акт готовности сетей и оборудования. Если по вашей земле уже проходит сетка, с момента подписания акта облгаз выполнит свою часть (врезку) в течение:

  • 10 рабочих дней, если диаметр трубы меньше 250 мм, а давление в нем меньше 0,3 МПа;
  • трёх месяцев, если диаметр газопровода превышает 250 мм, а давление больше 0,3 МПа.

Если трубопровод до участка необходимо прокладывать, то сроки врезки увеличиваются. Они отсчитываются с того дня, как был подписан договор о подключении и актуальны для частников:

  • 9 месяцев, если не нужно оформлять разрешения на постройку газопровода (при мощности 0,6МПа);
  • 1 год, если требуется получение разрешения.

Видео описание

В этом видео показаны тонкости подключения дома к газу, и какие для этого понадобятся документы:

Важно учесть, что сотрудники ГРО не будут делать отрывку котлована под врезку. Работников нужно найти самостоятельно за отдельную плату (5000–10000 рублей)

Завершающий этап

Сети дома соединены с магистралью – пора получать разрешение на ввод в эксплуатацию. После этого топливо пустят по трубам. К заявлению прилагают следующие документы:

  • акт приёмки дома (если есть);
  • акт приёмки сетей газопотребления;
  • акт приёмки ввода сетей в здание (составляется организацией, выполняющей работы по монтажу труб и оборудования на участке);
  • акт состояния вентиляции и дымоходов (этот акт может составить ВДПО, стоимость 2000-3000 рублей);
  • договор на подключение (из нашего второго этапа);
  • договор на техническое обслуживание и ремонт внутридомового оборудования (заключается с ГРО или другой организацией);
  • договор на техническое и аварийное обслуживание газопровода (заключается с ГРО);
  • договор на поставку природного газа (заключается с ГРО).

Проверка давления в газопроводеИсточник www.euneighbours.eu/

При первом пуске проверяют работоспособность системы, не должно быть утечек и падений давления. При успешном завершении проверки сотрудники облгаз инструктируют собственников и выдают документы:

  • акты о разграничении имущественной ответственности и эксплуатационной ответственности;
  • акт о начале поставки газа (подключении).

Видео описание

Наглядно о том, какая стоимость подключения дома к газу, показано в видеоролике:

Коротко о главном

На сайтах местных ГРО обычно представлен порядок действий и нужные бумаги. Сжато ход оформления документов можно представить так:

  • обращение в местную администрацию для уточнения адреса ГРО, получения ситуационного и топографического плана участка, если нужно, оформление разрешения на врезку в газопровод (образец представлен выше) – бесплатно;
  • обращение в ГРО для получения техусловий и подписания договора на подключение – 30000–50000 рублей;

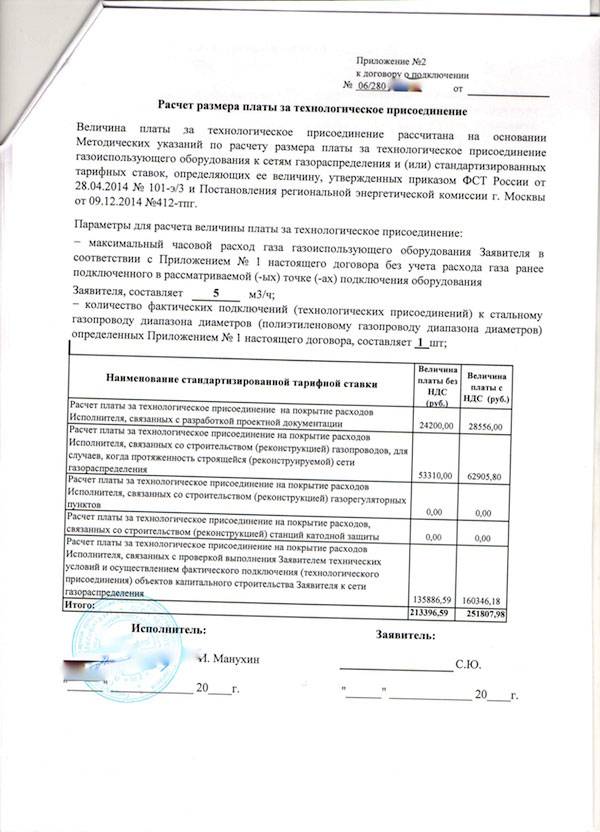

  • разработка проекта газоснабжения – 10000–60000 рублей;
  • работы по монтажу внутреннего оборудования и сетей на участке – 100–200 тыс. рублей;
  • соединение трубопровода на участке с магистральным – 5000–10000 рублей за отрывку котлована;
  • заключение договоров на поставку газа и обслуживание оборудования, пуск голубого топлива.

Общие затраты составляют примерно 150–250 тыс. рублей, но стоит подготовиться к дополнительным мелким расходам.

Получение технических условий

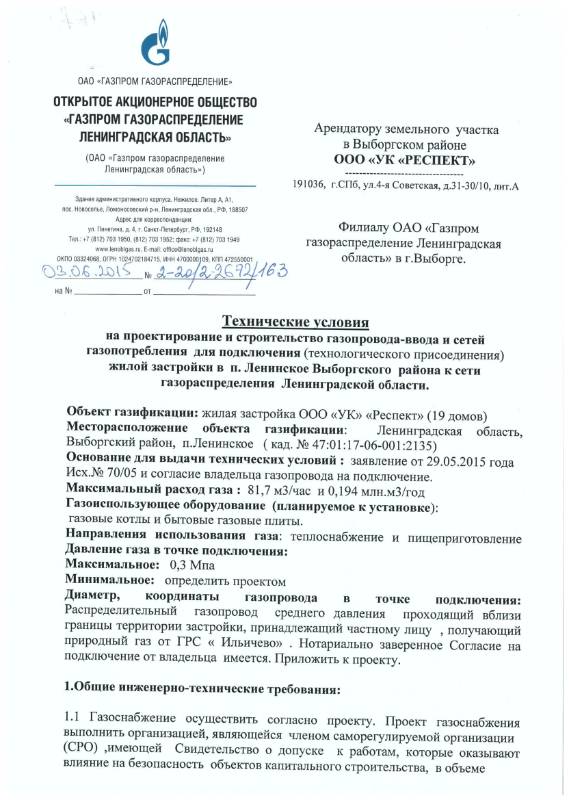

Кадастровый план земельного участка. (Нажмите для увеличения)

Без соответствующих технических условий будет невозможно получить разрешение на проведение газификации. Для получения технических условий необходимо предусмотреть следующее:

  1. Кроме паспорта и идентификационного кода нужны бумаги, подтверждающие права на участок и дом.
  2. Прилагается топографическая съемка участка и кадастровый план, который можно получить у главного архитектора.
  3. Нужен оригинал технического паспорта домостроения.
  4. В заявлении указывается отапливаемая площадь, расход газа, документы на оборудование и место его установки.
  5. Потребуется акт обследования дымохода и разрешение на строительство, если дом недостроенный.
  6. Время для изучения документов и выдачи разрешения составляет 10 дней.

В случае положительного решения надо найти проектную организацию, чтобы подготовить документацию для проведения монтажа и установки. У нее должны быть соответствующие лицензии и сертификаты, которые позволяют заниматься этой деятельностью.

План газификации

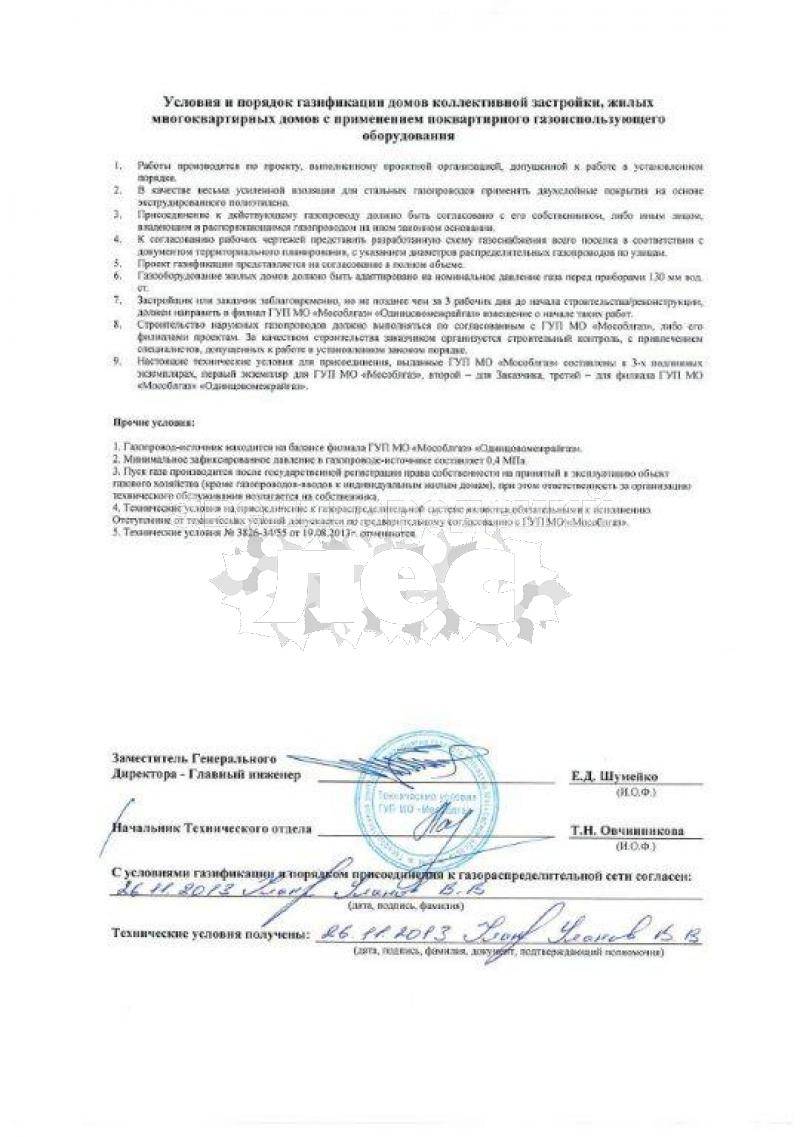

На данный момент план газификации является обязательным требованием только для подключения дома выше 3 этажей, в котором проживает не более 1 семьи. Однако Минстрой РФ уже принял свод правил (СП) 402.1325800.2022, согласно которому проект газоснабжения станет обязательным документом для подключения к газу с 06.06.2022 года.

В проекте будет указана следующая информация:

  • сведения из ранее выданных технических условий;
  • места подводки трубопроводов и подключения газа к дому;
  • разводка коммуникаций внутри дома, места расположения оборудования (котлов, плит, бойлеров и т. д.);
  • перечень работ, которые будут проводиться при подключении;
  • перечень мер безопасности;
  • сметы и расчеты;
  • характеристики оборудования, которое будет работать на газу.

Проект газоснабжения можно заказать в ГРО или в сторонней организации (это вам обязательно скажут при подписании договора на проектирование). Стоимость изготовления проекта определяется по методическим указаниям Приказа ФАС № 1151/ (при заказе через ГРО) либо по рыночным ценам (в сторонней организации).

Какие объекты разрешено газифицировать?

Прежде чем начинать хлопотать по поводу подвода газа к объекту, узнайте, можно ли это сделать.

Газифицировать, согласно ФЗ № 69 можно: дома частного типа, а также многоквартирные дома, введенные в эксплуатацию; участки с еще не введенными в эксплуатацию зданиями, на этапе окончания их проектирования; дачные и садовые дома при наличии капитальности строений (фундамента); организации.

В местном ГРО вы можете уточнить, можно ли и на каких условиях подключить свое строение к газоснабжению.

Провести газ к дому можно еще до окончания его строительства, однако пуск газа будет произведен исключительно после сдачи строения в эксплуатацию

На основании ПП РФ № 549, невозможно подключить к сети газоснабжения:

  • объекты некапитального строения, не имеющие фундамента, то есть гаражи, кухни летнего типа, теплицы и так далее;
  • некоторые квартиры в многоквартирном доме при условии отсутствия газа во всем доме;
  • дачные и садовые дома без капитального фундамента и учета в ЕГРН.

Рубрика. Вы спрашивали, мы отвечаем

Перейдем к наиболее часто задаваемым вопросам по теме.

Провели газ, как оформить подключение

Такой вопрос часто возникает у людей, которые приобрели дом с уже врезанным газопроводом, но дело до оформления на подключение газа в частном доме так и не дошло.

В этом случае обязательно запросите все документы на газификацию частного дома у предыдущего владельца. Поскольку, по сути, остается заключить договор с газоснабжающей службой и все! Но к нему понадобятся все ранее собранные документы, читайте выше.

Переехали в новый дом, надо ли переоформлять документы на газ

В любом случае у Вас должна быть абонентская книжка на газификацию, оформленная на Вас! Поэтому после переезда придется переоформлять договор. Но в данном случае все гораздо проще и договор, по сути, будет просто переоформлен на вашу фамилию.

Можно ли оформить заявку на подключение газа через интернет

Можно, если есть такая услуга у газовиков. Например, Мособлгаз располагает такой возможностью. Регистрируйтесь на сайте и получите доступ к личному кабинету. Необходимо будет оформить заявку и приложить копии документов. После рассмотрения надо будет явиться к газовикам и заключить договор.

Какие документы нужны для газификации частного дома в деревне

Без разницы, в деревни или в городе, основной перечень один и в этой статье он перечислен. Если же деревня не газифицирована в целом, то можно будет подать коллективную заявку на подключение газа.

Вкратце, наверное, все. В нашей рубрике: «Подключение газа» можно найти всю информацию о порядке подключения газа и газоснабжения в целом.

P.S. Перечисленный перечень исполнительной документации при газоснабжении в частном доме приблизительный и зависит от ресурсоснабжающей организации.

Строительство газопровода до участка

По договору на подключение дома к сети газораспределения вам гарантируют только строительство участка трубопровода до границы участка. За этот перечень работ взимается фиксированная плата за подключение, утвержденная нормативным актом субъекта РФ. Все остальные работы будут выполняться по отдельному договору и за дополнительную плату.

В договоре должны быть указаны:

  • перечень работ, выполняемых заявителем и ГРО, сроки их выполнения;
  • размер платы за присоединение (об этом ниже);
  • технические условия;
  • обязанность ГРО выполнить условия договора на земельном участке, находящемся в собственности третьих лиц, если вы представили согласие владельца земли;
  • порядок контроля за исполнением техусловий при строительстве сетей в пределах участка и дома до точек подключения;
  • иные условия, соответствующие постановлению № 1314.

Если через ваш участок уже проходит сеть газораспределения, прокладывать трубы не придется. В этом случае договором и ТУ определяется точка подключения в границах вашего участка, мероприятия по фактическому присоединению (врезке)построенного вами участка газопровода к дому от точки подключения. Сроки такого подключения будут меньше.Вы можете узнавать о ходе выполнения работ через службу «Единого окна» либо по электронным запросам через сайт ГРО. Пока ГРО будет прокладывать сеть до вашего участка, вы будете готовить сети и оборудование в границах участка для подключения.

Получение разрешения при строительстве газопровода

В последнее время в нашей стране стремительными темпами развивается строительство домов для индивидуального пользования. В тоже время многие из застройщиков забывают, что началом любого строительства является не техническая его сторона, а именно сбор и оформление юридических документов для получения соответствующего разрешения на проведение такого строительства. Данные действия являются первоочередными при любом строительстве и от качества, скрупулезности их исполнения в дальнейшем зависит последующая судьба, ценность и долговечность возводимого объекта.

При этом далеко не многие понимают, какие необходимо оформить разрешительные документы, где их взять и какие действия необходимо для этого совершить.

Закон чётко определяет органы государственной власти, выдающие такие разрешения на строительство. Окончательное решение всегда принимает местный орган власти за подписью главы администрации. Но данному заключительному действию предшествует большое количество всевозможных проверок, а также согласований в различных инстанциях.

Также процедуре получения соответствующего разрешения подлежат строительно-монтажные работы, связанные с подведением к строящемуся объекту всевозможных коммуникаций, необходимых для последующей эксплуатации строения, то есть разрешение на строительство линейного объекта. К их числу также относятся разрешения на строительство газопроводов.

Разрешение на строительство газопровода выдаётся на основании предоставления застройщиком следующих документов:

Прежде всего, это документы, подтверждающие право собственности (владения) земельным участком.

Затем обязательно предоставление кадастрового паспорта на данный земельный участок.

По пакету проектной документации также необходимо приложить материалы, состоящие из:

  • пояснительной записки;
  • схемы планировочного устройства земельного участка, свидетельствующей о нахождении линейного объекта в границах красных линий;
  • данных об имеющемся инженерном оборудовании, сводном плане всех сетей технического обеспечения с указанием всех точек подключений объекта строительства к данным сетям;
  • проекта по организации работ и ведению строительства на объекте;
  • технических условий, выданных на объект по его подключению.

По объектам, предусмотренным ст. 49 «Градостроительного кодекса РФ», необходимо также приложить к пакету документов заключение государственной экспертизы по проектной документации с положительными выводами.

Также прилагаются согласования со всеми коммунальными службами, коммуникации которых проложены в пределах земельного участка.

В случаях реконструкций объектов капитального строительства, для получения разрешения на строительство линейного объекта обязательно также письменное согласие всех его правообладателей.

Кроме того, необходимо предоставить градостроительный план данного земельного участка.

При получении разрешения на строительство газопровода важно иметь представление о последовательности процедуры такого оформления (путь прохождения, взаимодействие различных комиссий и органов), поскольку многие из сопутствующих при решении данного вопроса документов имеют действие только в пределах определённого времени, а потом попросту утрачивают свою силу и их необходимо собирать заново. Поэтому самым простым вариантом получения разрешения на строительство газопровода с минимальными потерями средств и времени будет обращение к специалистам, знающим все тонкости данной процедуры, специфику и требования органов, выдающих разрешение

При этом посредством минимально допустимых затрат достигается значительный эффект экономии времени, сил, а также средств клиента, ведь главное — результат, получение разрешения на строительство газопровода

Поэтому самым простым вариантом получения разрешения на строительство газопровода с минимальными потерями средств и времени будет обращение к специалистам, знающим все тонкости данной процедуры, специфику и требования органов, выдающих разрешение. При этом посредством минимально допустимых затрат достигается значительный эффект экономии времени, сил, а также средств клиента, ведь главное — результат, получение разрешения на строительство газопровода.
